Процесс повышения производительности труда: пошаговый алгоритм, который работает
Предлагаем универсальный алгоритм. Он работает на производстве, в офисе, в логистике, в ИТ-командах и в госучреждениях. Меняются только объекты измерения и конкретные инструменты
«Планы бесполезны, но планирование незаменимо.»
генерал Дуайт Эйзенхауэр
Компания решает поднять производительность. Начали бодро: провели хронометраж, закупили инструмент, собрали совещание. А в итоге — суета, ресурсы потрачены, а выработка стоит на месте. Или наоборот: разработали красивый план, но не знают, с какого конца за него взяться. План пылится на полке.
Без пошагового алгоритма легко пропустить важные этапы — например, анализ текущего состояния или оценку эффекта, или застрять на одном месте.
Процесс повышения производительности руда никогда не стоит начинать с покупки дорогого оборудования или внедрения сложной ИТ-системы без предварительной диагностики. В итоге новые ресурсы встраиваются в старые процессы и не дают отдачи. Неважно, что именно: заводской станок, CRM для отдела продаж или новая логистическая программа.
Предлагаем универсальный алгоритм. Он работает на производстве, в офисе, в логистике, в ИТ-командах и в госучреждениях. Меняются только объекты измерения и конкретные инструменты.
Правила повышения производительности труда могут быть очень простыми и позволяют превратить разовые рывки в устойчивый рост. Без правил каждое новое улучшение придется начинать с нуля. И одни и те же ошибки повторяются с завидным упорством.
ЧитатьПроцесс повышения производительности труда: от диагностики до устойчивого роста
Весь процесс разбит на шесть последовательных шагов.
Важно: каждый шаг нужно завершить, прежде чем переходить к следующему.
Шаг 1. Диагностика: измерьте текущее состояние
- Проведите фотографию рабочего дня (ФРД) для 3–5 типовых сотрудников. Неважно, кто это: рабочий, офис-менеджер, логист или программист;
- Сделайте хронометраж ключевых операций. Сборка детали, обработка входящего счёта, комплектация заказа, написание отчёта - всё в дело;
- Соберите статистику: выработка (штуки, документы, обработанные звонки), процент брака или ошибок, простои (ожидание материалов, зависание ПО, сбои связи), текучесть, соблюдение сроков;
- Опросите сотрудников. Спросите прямо: «Что мешает работать быстрее?», «Какие три улучшения вы предложите?».
Результат: список основных потерь с цифрами: ожидание, лишние перемещения (или клики мыши), переделки, нерациональные приёмы и т.д.
Примеры из разных сфер:
- Производство: ожидание заготовок - 30% времени смены;
- Офис: 20% времени уходит на поиск информации в папках и согласование по e-mail;
- Логистика: 40% времени комплектовщика - на переходы между стеллажами.
Типичная ошибка: полагаться на «глазомер» и жалобы, а не на замеры. Без цифр вы никогда не оцените эффект от изменений. Проверено.
Шаг 2. Анализ: найдите корневые причины
Для каждой потери задайте вопрос «почему» пять раз. Это старый добрый метод «5 почему».
Постройте причинно-следственную диаграмму Исикавы для ключевой проблемы.
Разделите причины на управляемые и неуправляемые (статья №5).
Результат: 2–3 корневые причины. Устранив их, вы решите 80% проблем.
Примеры:
- Производство: брак из-за неисправного инструмента. Почему не меняли? Нет графика замены. Это управляемая причина;
- Офис: задержка отчётов. Почему? Ждут данные из трёх отделов. Нет регламента обмена. Управляемая;
- Логистика: простой погрузчика. Почему? Не оформили документы вовремя. Склад и бухгалтерия не синхронизированы. Управляемая.
Типичная ошибка: останавливаться на первом уровне («брак из-за невнимательности») и сразу предлагать наказание. Копайте глубже. Может, инструмент неудобный, освещение плохое, люди устали?
Шаг 3. Планирование: выберите решения и составьте план
Процесс повышения производительности труда не стоит начинать с попытки решения всех проблем разом. Выберите один пилотный участок. Одно рабочее место, один процесс, один отдел. Сфокусируйтесь на нём.
- Сформулируйте цель. Например: «сократить время поиска информации в CRM с 5 до 1 минуты», «уменьшить время переналадки станка с 30 до 10 минут», «снизить время обработки заявки с 2 часов до 30 минут»;
- Предложите решения. Внедрить горячие клавиши и шаблоны; быстросъёмные зажимы; автоматическую маршрутизацию заявок;
- Назначьте ответственного и срок;
- Запланируйте бюджет, если затраты неизбежны.
Результат: план-график работ на 2–4 недели по одному участку.
Типичная ошибка: распыляться на всё предприятие сразу. Слишком много изменений создаёт хаос и сопротивление. Люди пугаются и саботируют.
Проекты оптимизации – результат глубокого анализа бизнес-процессов организации. Результат каждого проекта оптимизации заключается в улучшении эффективности и снижении стоимости процессов. Наиболее распространенный запрос, связанный с оптимизацией, заключается в уменьшении нагрузки на персонал.
ЧитатьШаг 4. Внедрение: проведите изменения и обучите людей
- Подготовьте среду: оснастку, планировку, доступы, права в программах;
- Обучите сотрудника новым приёмам. Покажите, дайте попробовать, проконтролируйте первые дни. Дайте время на ошибки. Для офиса - короткие видеоинструкции, для производства - демонстрация у станка;
- Внесите изменения в документацию: регламенты, инструкции, чек-листы, нормы;
- Настройте учёт, чтобы видеть результат сразу. Дашборд, табель, отметки в CRM.
Результат: процесс повышения производительности труда реально работает на пилотном участке.
Типичная ошибка: забыть про обучение или провести его формально. Люди не меняют привычки без практического тренинга и последующей поддержки. Это аксиома.
Шаг 5. Контроль и оценка
Через 2–4 недели после внедрения проведите повторные замеры. Сравните с исходными данными. Честно, без прикрас.
- Замерьте те же показатели, что на шаге 1;
- Посчитайте эффект: рост выработки, снижение ошибок, экономия времени, сокращение цикла;
- Сравните с планом. Если результат ниже ожидаемого - ищите причины. Может, обучение было слабым? Или не учли какой-то фактор?
- Откорректируйте решения, если нужно.
Результат: подтверждённый факт улучшения. Или понимание, что пошло не так. Тоже полезно.
Примеры эффекта:
- • Офис: время на формирование отчёта сократилось с 2 часов до 30 минут;
- • Производство: выработка выросла на 25% без новых станков;
- • Логистика: время комплектации заказа упало с 15 до 8 минут.
Типичная ошибка: радоваться «интуитивному» улучшению без повторных замеров. Часто кажется, что стало лучше, а цифры говорят об обратном. Доверяйте цифрам.
Шаг 6. Стандартизация и масштабирование: закрепите успех и тиражируйте
Процесс повышения производительности труда обязательно нужно закрепить. Чтобы улучшение не исчезло через месяц, его нужно отразить в стандартах. И только потом распространять на другие участки.
- Обновите нормативные документы: инструкции, регламенты, нормы, чек-листы;
- Обучите всех, кто работает на этом участке - включая сменщиков и смежников;
- Включите поддержание новых стандартов в систему контроля. Ежедневные проверки, аудиты, обходы;
- Транслируйте успех на другие аналогичные рабочие места или отделы. Масштабируйте.
Результат: устойчивый рост производительности на пилотном участке. И готовый рецепт для других.
Типичная ошибка: после успеха расслабиться и не закреплять стандарты. Через 2–3 месяца все возвращаются к старым привычкам. И в офисе, и в цехе. Обиднее некуда.
Пример работы алгоритма

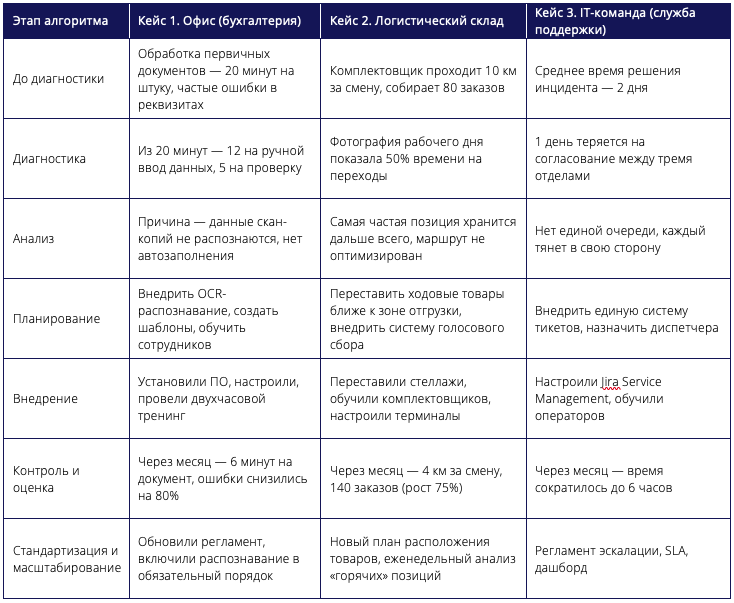

Чтобы увидеть, как описанный выше алгоритм работает на практике, рассмотрим три реальные ситуации из разных сфер: офисная бухгалтерия, логистический склад и ИТ-поддержка. В таблице ниже каждый этап алгоритма (от «исходно» до «стандартизации») показан для всех трёх кейсов параллельно. Это позволяет наглядно сравнить, как одна и та же логика применяется к разным задачам, и убедиться в универсальности подхода.
Вывод
Процесс повышения производительности труда — не магия. Это последовательная работа. Пропустите любой шаг — и всё провалится или вернётся к исходному. Неважно, о чём речь: заводской цех, бухгалтерия, склад или колл-центр.
Начните с малого. Один процесс, один тип работ. Пройдите все шаги, добейтесь результата. И только потом масштабируйте.
В следующей статье поговорим о простых способах повышения производительности труда на 20-40% за несколько месяцев и без неподъемных инвестиций.
