Как планировать повышение производительности труда: методики и KPI
«Продуктивность не бывает случайной. Это всегда результат стремления к совершенству, разумного планирования и сосредоточенных усилий.»
Пол Дж. Мейер, основатель компании Success Motivation International
Планирование производительности - это не магическая цифра, взятая с потолка. Цель «повысить производительность на 20%» без детального плана ничего не даёт. Работающий план состоит из пяти шагов: измерить текущий уровень, определить реалистичный темп роста, выбрать 2–3 контрольных KPI, разработать конкретные мероприятия и организовать ежемесячный цикл контроля. Лучший план - тот, который выполняется. Стабильные 10–15% ежегодного прироста за счёт системной работы дадут больше, чем нереализованный скачок на 50%.
Что такое «планируемое повышение производительности труда»
Это процесс, в котором вы отвечаете на вопросы: какой уровень производительности необходимо получить через год (или квартал), и что для этого нужно - время, обучение, инвестиции. Хороший план содержит:
- Базовые значения - от чего отталкиваться;
- Целевые KPI - что именно и когда должно быть достигнуто;
- Разбивку по подразделениям, процессам, видам продукции или услуг;
- Привязку к конкретным мероприятиям - какими способами будет осуществляться рост;
- Имена ответственных и сроки.
Современные средства анализа данных, от простой статистики до более сложных алгоритмов, помогают прикинуть, какой рост реален при имеющихся ресурсах. Но они не отменяют живого понимания вашего бизнеса.
Шаг 1. Измерьте текущую производительность - это база
Нельзя планировать рост, не зная исходного уровня. Для каждого подразделения или типа работ определите:
- Базовую выработку - штуки в час, документы в день, обработанные заявки;
- Трудоёмкость единицы;
- Потери времени - простои, ожидания, переделки;
- Сезонность и прочие колебания.
Примеры базы:
- Производство: 100 деталей в смену, брак 8%;
- Бухгалтерия: 20 счетов в день, ошибки в 5% документов;
- Колл-центр: 30 звонков в час, среднее время обработки - 2 минуты;
- Логистика: 80 заказов в смену, цикл 6 минут на заказ.
Только не берите за базу «бумажные» нормы, которые никто не проверял хронометражем. Если нормы устарели лет на десять - весь ваш план будет фантастикой.
Шаг 2. Определите целевые темпы роста - без фантазий
Исходите из трёх источников:
- Внутренние резервы - результаты фотографии рабочего дня, рацпредложения, возможности сократить потери. Обычно это 15–30% без инвестиций;
- Отраслевой бенчмаркинг - какой уровень у лучших в вашей отрасли. Но не берите максимум, если вы сильно отстаёте;
- Стратегические цели компании - нужно догнать конкурента или выйти на новые рынки.
Не ставьте больше 20–25% годового роста, если это не связано с кардинальной модернизацией или автоматизацией. Скачки выше 30% редко удаётся удержать.
Пример реалистичного плана:
- Участок А (потери 40%): цель - рост выработки на 20% за полгода;
- Участок Б (уже оптимизирован): цель - рост на 5% за счёт мелких улучшений.
Сегодня аналитические инструменты, в том числе ИИ, на основе исторических данных могут предсказать вероятный эффект от мероприятий при наличии необходимого объема исторических данных. Но окончательное решение - за опытным руководителем. Он чувствует знает специфику и может объективно скорректировать оценку.
Шаг 3. Выберите KPI для контроля

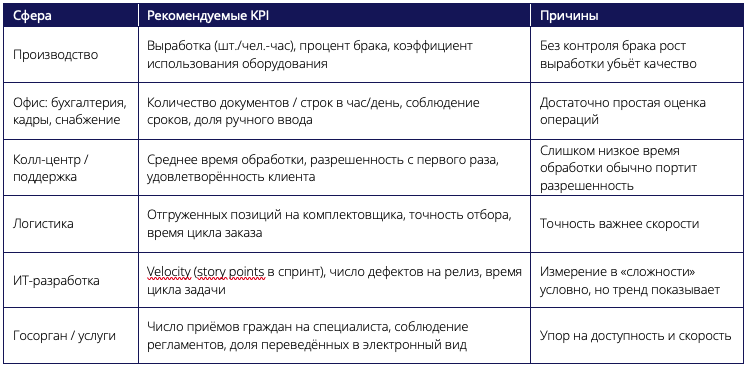

Возьмите 2–3 показателя, которые достаточно дают представление об эффективности без искажений. Вот таблица для разных направлений деятельности:
Каждый KPI должен иметь чёткое определение, формулу расчёта и периодичность измерения - ежедневная, еженедельная или ежемесячная. Без этого план останется просто красивой бумажкой.
Система KPI включает в себя показатели всех процессов компании, позволяет объективно оценивать эффективность процессов и принимать решения об их изменениях. Система KPI взаимосвязана со стратегическими целями компании и позволяет оценивать их достижение.
ЧитатьШаг 4. Разработайте мероприятия
Для каждой целевой цифры ответьте: какие действия приведут к результату. Примеры:
- Для роста выработки на складе: изменить маршруты, ввести голосовой сбор, обучить операторов;
- Для снижения ошибок в бухгалтерии: создать чек-лист, внедрить автозаполнение, провести обучение;
- Для сокращения времени обработки заявки в IT: автоматизировать рутинные проверки, создать базу знаний.
У каждого мероприятия должны быть срок, бюджет (если есть) и ответственный. Можно использовать простые диаграммы Гантта или таблицы.
Пример увязки цели и мероприятий:
Цель - повысить выработку в цехе на 15%.
Мероприятия:
- Установить быстросъёмные зажимы (2 недели, 30 тыс. руб., мастер Петров);
- Провести обучение двух операторов рациональным приёмам (1 неделя, без затрат, наставник Сидоров);
- Ввести почасовой учёт выработки (1 день, изменения в табеле);
Суммарный ожидаемый эффект по расчётам - 18%. Закладываем 15% как консервативный план. На случай, если что-то пойдёт не так.
Шаг 5. Внедрите цикл контроля и корректировки
Раз в месяц сравнивайте факт с планом. Ищите причины отставания:
- Мероприятия выполняются, а эффекта нет? Значит, неправильно выбрали корневые причины;
- Мероприятия не выполняются? Слаб контроль или не хватает ресурсов;
- Вмешались внешние факторы? Корректируйте план, адаптируйтесь, но не геройствуйте.
Пример из офиса: планировали сократить время согласования договоров с двух дней до одного за счёт электронной маршрутизации. Через месяц измерение - полтора дня. Анализ показал: юристы иногда уходят в отпуск без замены. Добавили заместителя - вышли на один день.
Как связать KPI с мотивацией
Планирование бессмысленно, если достижение целей не имеет последствий для ответственных. Но прямое премирование только за выполнение KPI может породить манипуляции. Например, сотрудники начнут упрощать продукцию или отказываться от сложных заказов.
Рекомендации, которые работают:
- Премируйте за выполнение плана мероприятий - сделали то, что обещали, а не только за цифру;
- Используйте коллективные KPI отдела или цеха, чтобы не было внутренней войны;
- Включайте в премию качественные показатели - брак, жалобы, соблюдение сроков;
- Для руководителей увязывайте KPI с бонусом, но не больше 20–30% от премии.
Пример для мастера цеха: выполнение плана по выработке (50% премии), снижение брака (30%), отсутствие простоев по его вине (20%). Тогда он заинтересован и в росте, и в качестве, и в организации работы.
Что делать, если план не выполняется?

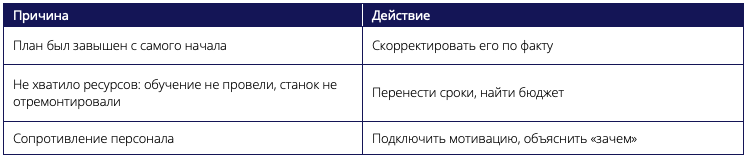

Первое - не наказывать. Разбирайте системные причины:
Главное - сохранить непрерывность улучшений.

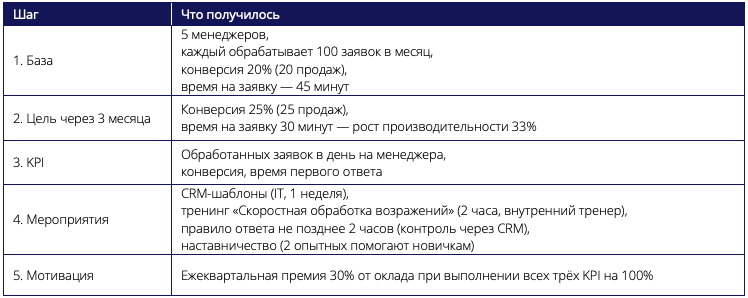

Чтобы увидеть все пять шагов в действии, рассмотрим обычный отдел продаж.
Планирование повышения производительности - это алгоритм из пяти шагов:
- Измерьте текущий уровень. Реальными замерами, не «бумажными» нормами.
- Определите реалистичный рост. 15–30% за счёт резервов, не гонитесь за 50%.
- Выберите 2–3 KPI, которые контролируют выработку, качество и сроки.
- Разработайте конкретные мероприятия. Сроки, бюджет, ответственные.
- Контролируйте каждый месяц и корректируйте по ходу дела.
Лучший план - тот, который выполняется. Не гонитесь за 50% роста, если у вас нет рычагов. 10-15% стабильного ежегодного прироста за счёт системной работы дадут больше, чем нереализованный скачок.
Планы повышения производительности труда находят свое отражение и реализацию в проектах. Поэтому в следующий раз мы расскажем о том, как подготовить и пройти проект по повышению производительности. От паспорта проекта, до защиты результатов.
